Обіцянка політика

  • Міністр охорони здоров'я України

Ляшко пообіцяв щоденну публічну звітність та прозору відбудову «Охматдиту»

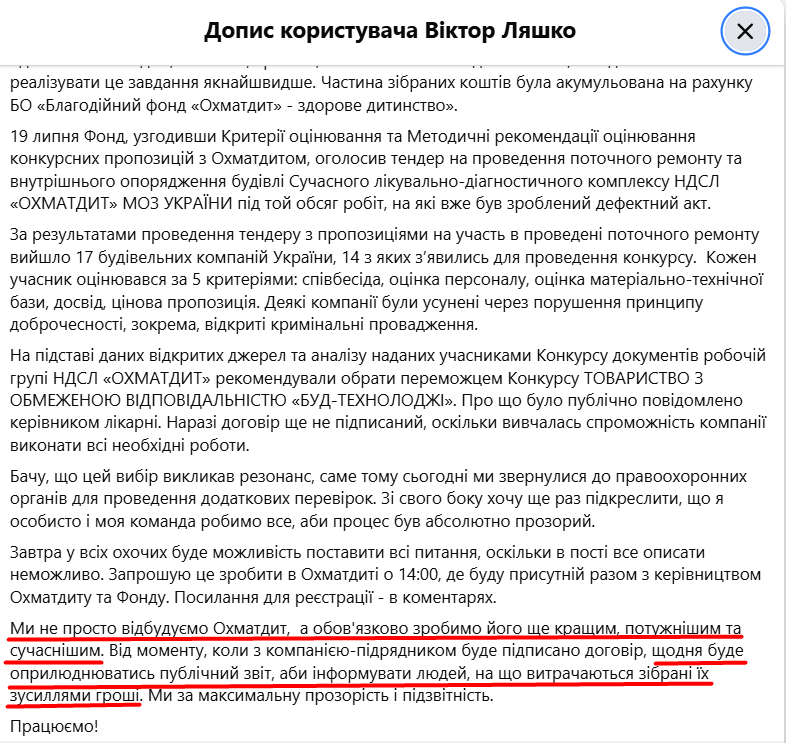

1 серпня 2024 року на тлі резонансу щодо обрання підрядника для ремонту сучасного корпусу «Охматдиту», міністр охорони здоров’я Віктор Ляшко пообіцяв забезпечити повну підзвітність процесу відновлення. «Ми не просто відбудуємо Охматдит, а обов'язково зробимо його ще кращим, потужнішим та сучаснішим. Від моменту, коли з компанією-підрядником буде підписано договір, щодня буде оприлюднюватись публічний звіт, аби інформувати людей, на що витрачаються зібрані їх зусиллями гроші. Ми за максимальну прозорість і підзвітність», — пообіцяв Віктор Ляшко.
Не виконано
Сказано 1 серпня 2024 р.

Джерело

  • https://www.facebook.com/viktor.liashko/posts/pfbid0xmDxYLTqizttLPX7NUA4V3yxwWjemambb9uwXWQ8TeYKwmazNRkr8Uq1U9YXhD5nl
  • https://nashigroshi.org/2024/08/01/skandal-na-vidbudovi-okhmatdytu-pidriadnykom-bez-poiasnen-obraly-firmu-z-otochennia-sluhy-narodu-za-307-mln-z-tsinamy-kh2/
  • https://epravda.com.ua/news/2024/08/02/717510/
  • https://moz.gov.ua/uk/vidnovlennya-ohmatditu-pislya-raketnogo-udaru-klyuchovi-fakti-finansuvannya-ta-etapi-robit
  • https://moz.gov.ua/uk/news/finansuvannya-vidnovlennya-likarni
  • https://moz.gov.ua/uk/rozpochalos-vidnovlennya-suchasnogo-korpusu-ohmatditu
  • https://moz.gov.ua/uk/finansuvannya-vidnovlennya-likarni
  • https://forbes.ua/news/v-okhmatditi-povnistyu-vidnovili-innovatsiyniy-korpus-15052026-38869
  • https://moz.gov.ua/uk/finansuvannya-vidnovlennya-likarni
  • Лящко в раді

Результат

На відновлення «Охматдиту» акумульовано понад 1 млрд грн із різних джерел (держбюджет, UNITED24, Литва, фонд «Охматдит — здорове дитинство», фонд «Таблеточки» та фундація Баффета).

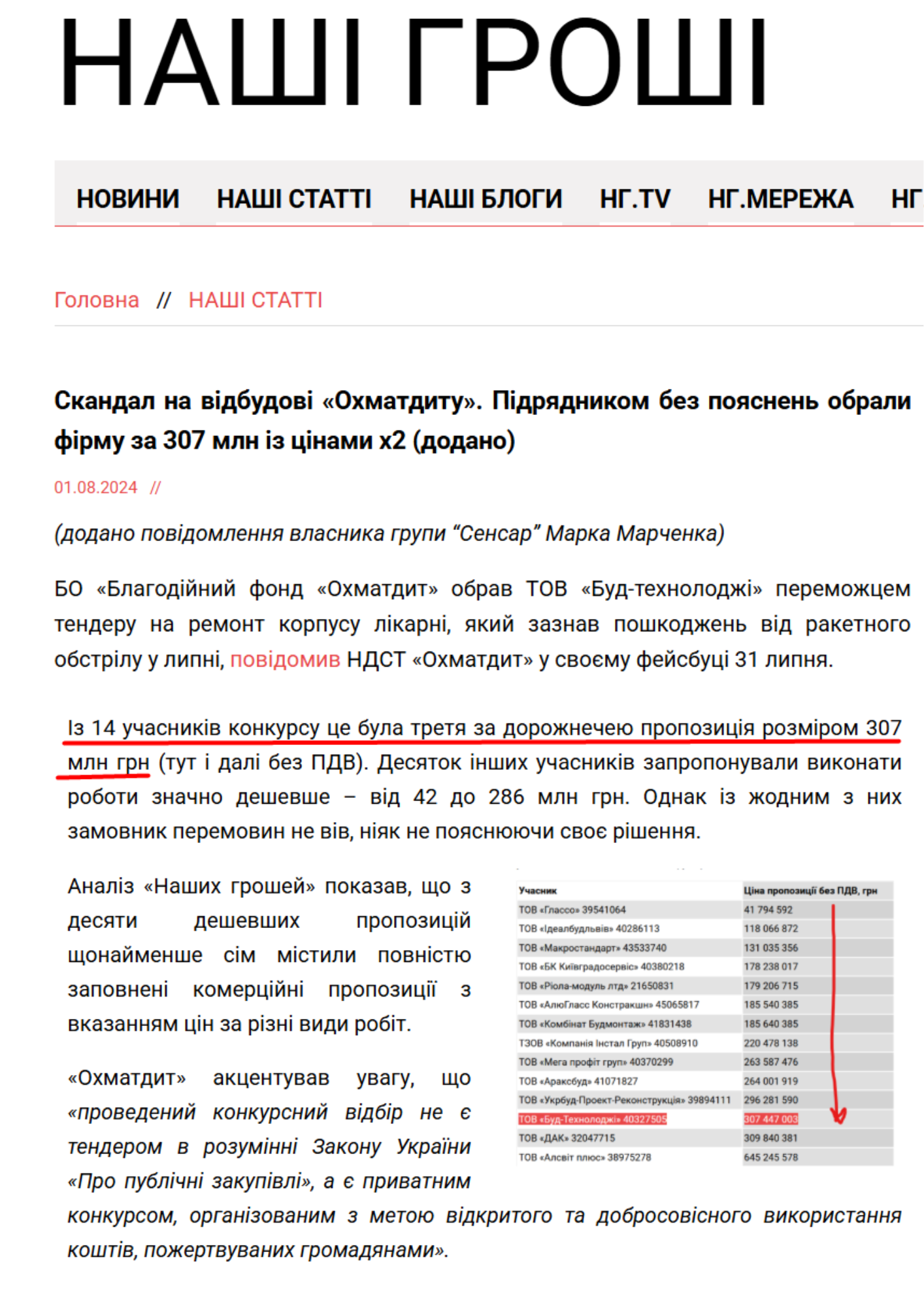

Обіцянка Ляшка була реакцією на публікацію розслідування видання «Наші гроші». Переможцем приватного конкурсу обрано ТОВ «Буд-технолоджі» з пропозицією 307 млн грн, що була однією з найдорожчих (інші учасники пропонували від 42 до 286 млн грн).

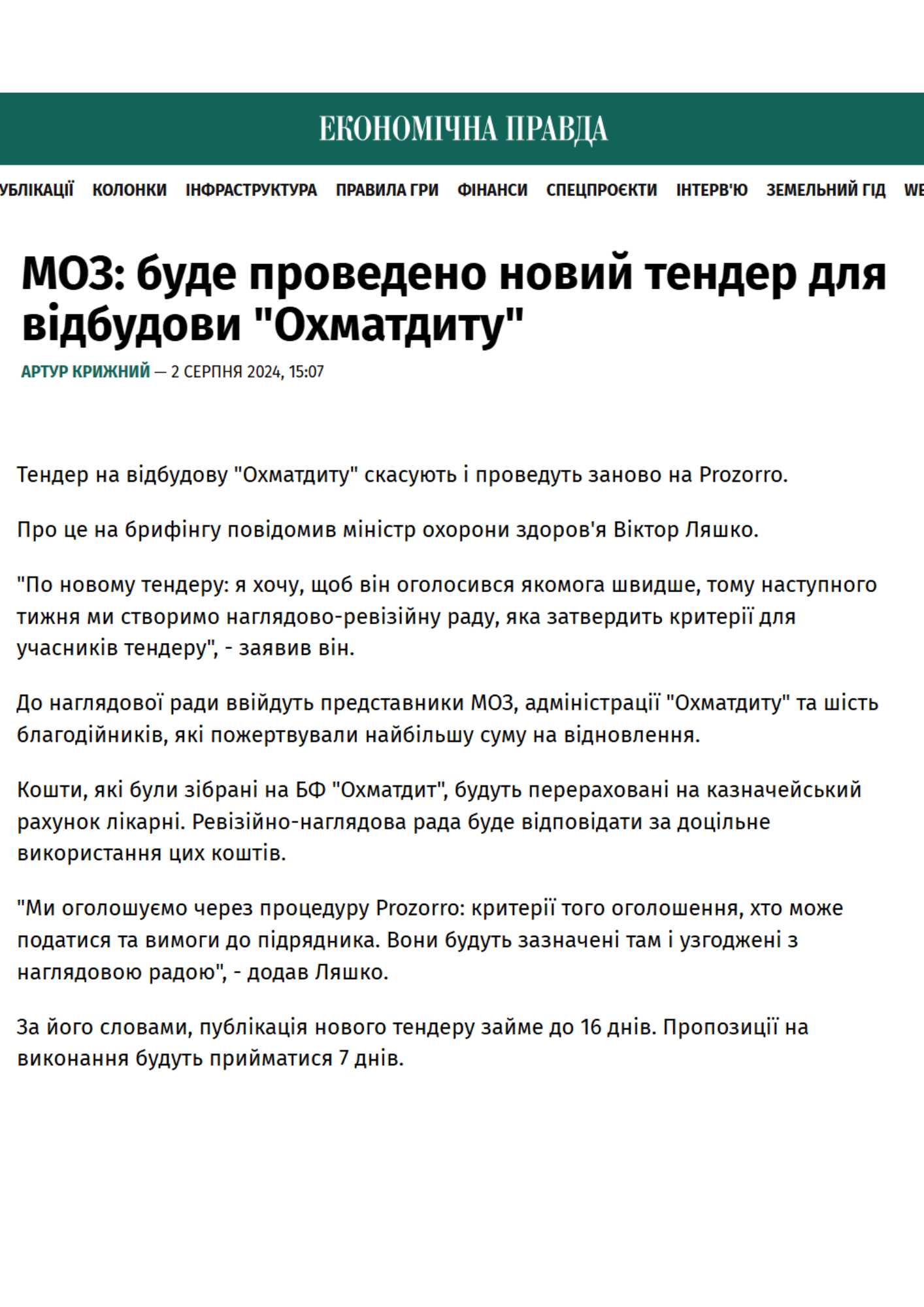

2 серпня Віктор Ляшко на пресконференції офіційно заявив про скасування результатів тендеру. Кошти фонду вирішено перевести на казначейський рахунок лікарні, а закупівлі — через Prozorro.

У серпні 2024 року створено Раду з відновлення, до якої увійшли благодійники та представники громадськості для забезпечення прозорості.

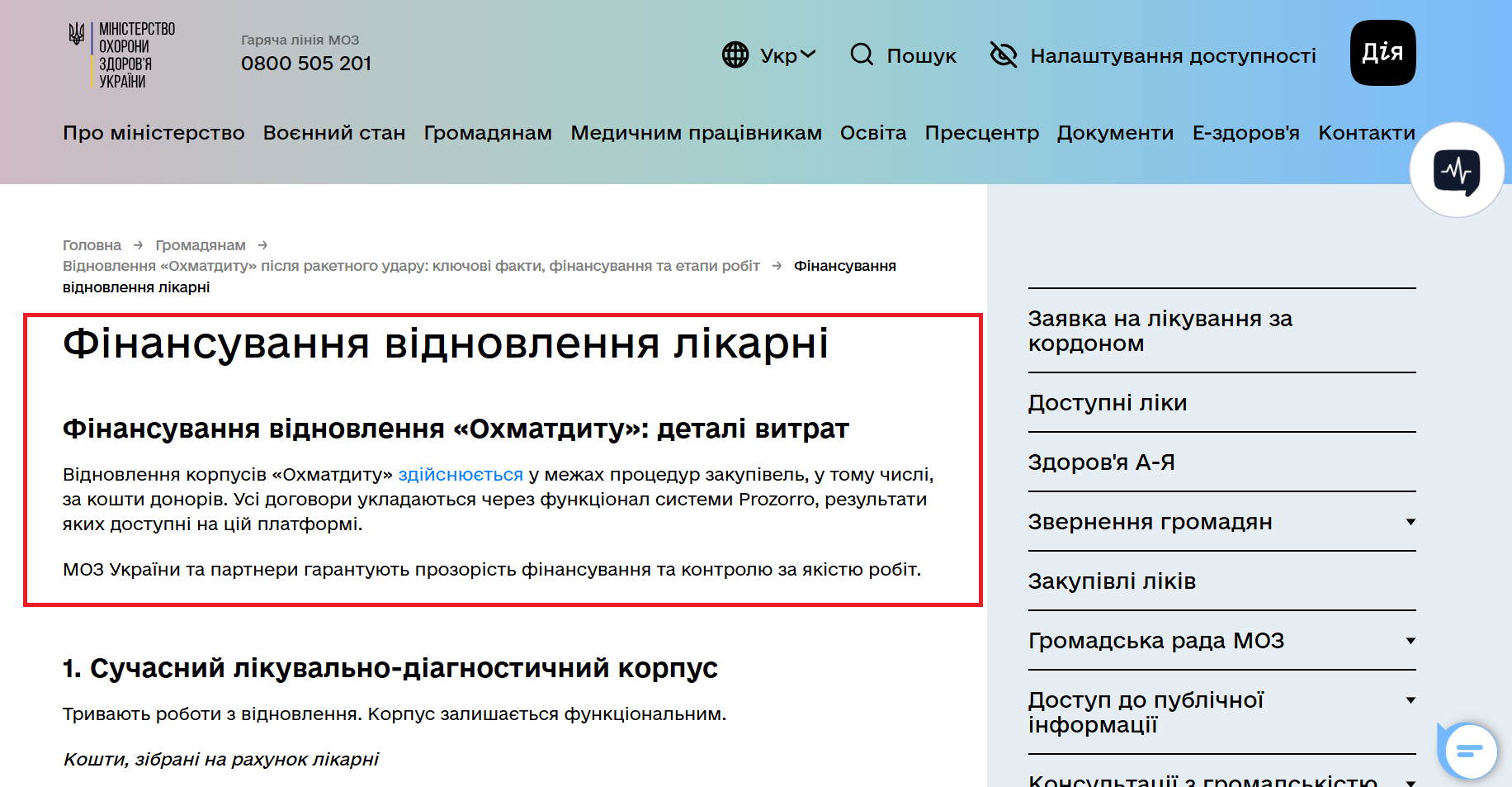

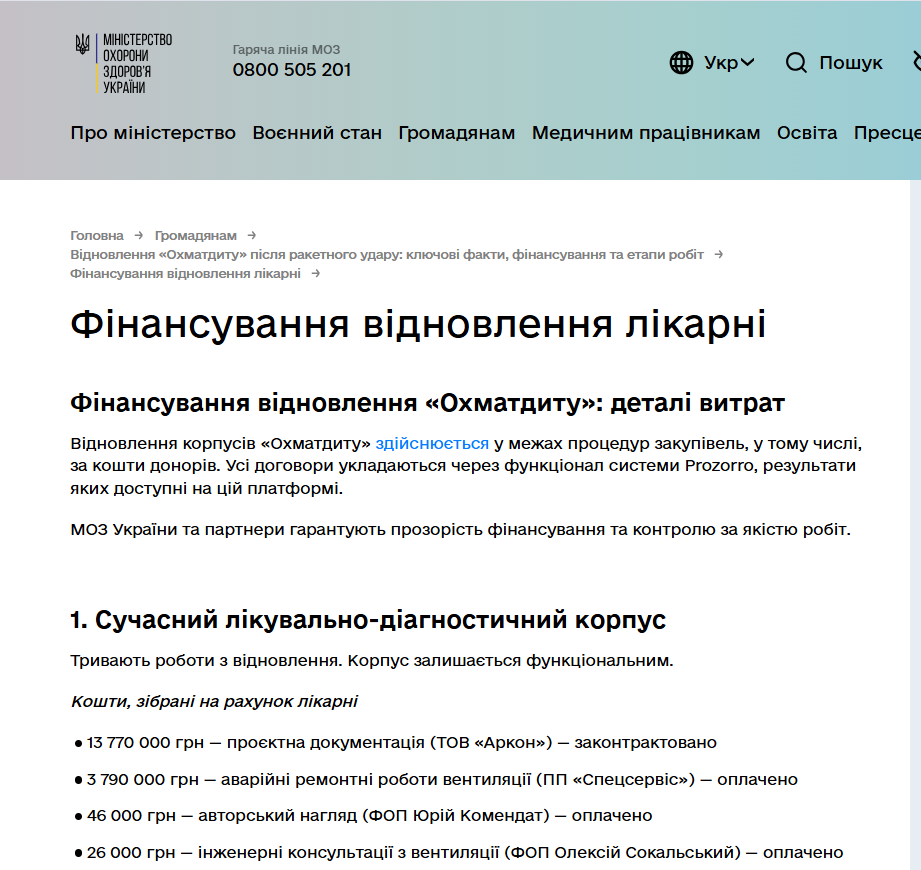

На сайті МОЗ з’явився розділ «Фінансування відновлення», де публікуються деталі витрат.

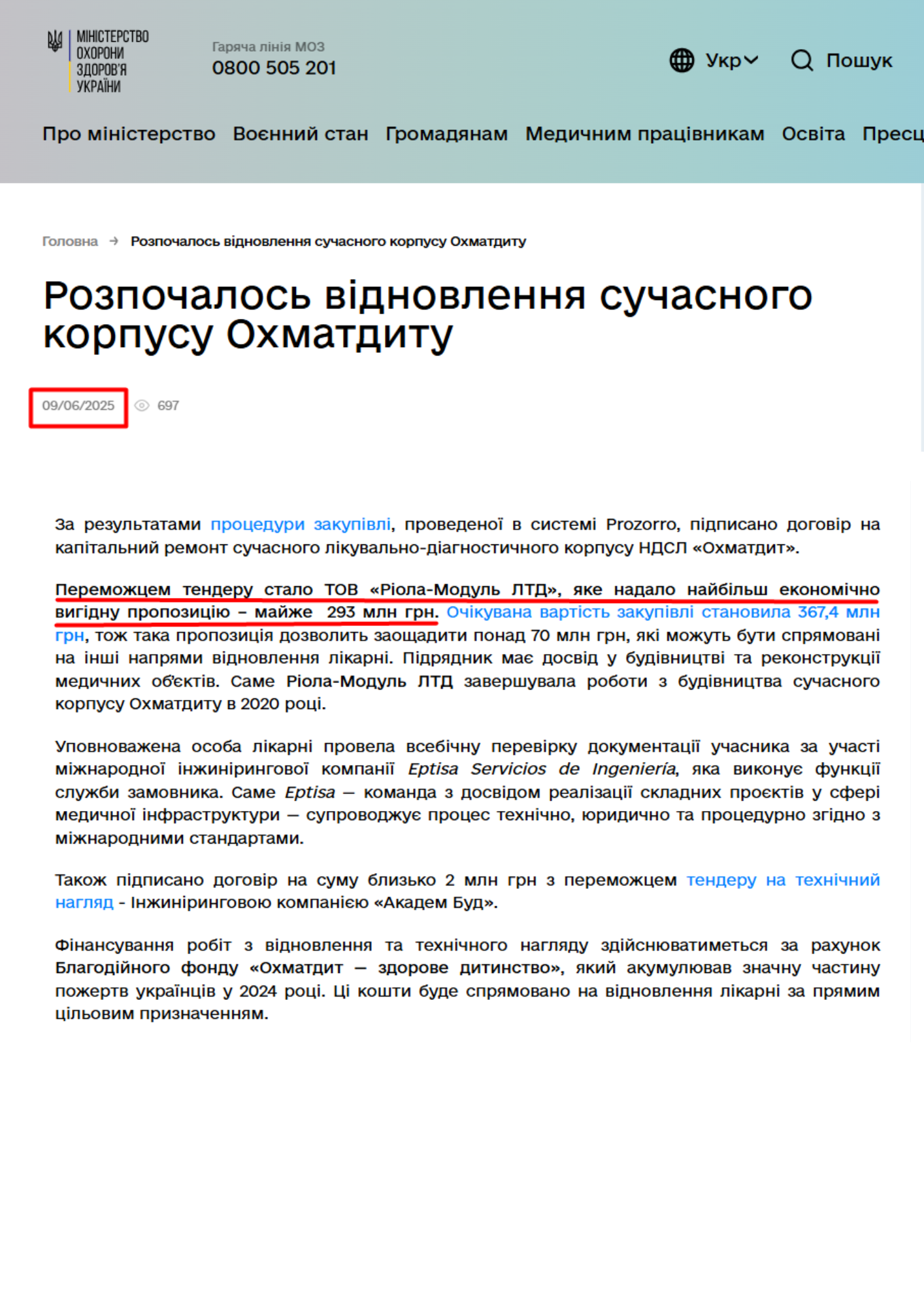

У червні 2025 року через Prozorro обрано нового генпідрядника — ТОВ «Ріола-Модуль ЛТД». Сума контракту — 293 млн грн (економія 70 млн грн від очікуваної вартості).

Станом на березень 2026 року роботи у сучасному лікувально-діагностичному корпусі завершені.

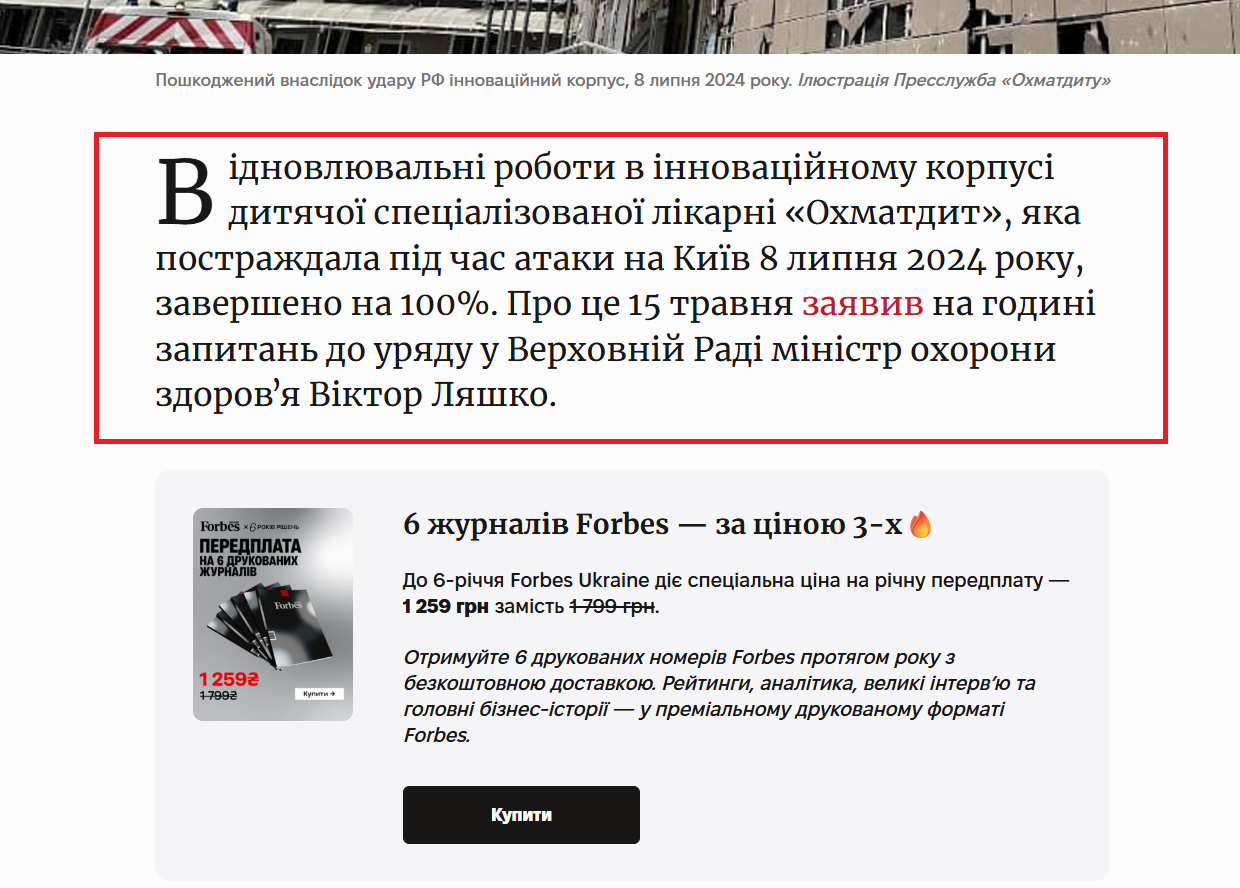

Однак ми так і не зафіксували появи щоденних звітів про витрати та хід будівництва. Зокрема, станом на 2 червня 2026 року на сторінці «Фінансування відновлення лікарні» зазначається, що тривають роботи з відновлення лікувально-діагностичного корпусу, хоча 15 травня Віктор Ляшко заявляв, що роботи в інноваційному корпусі дитячої спеціалізованої лікарні «Охматдит» завершено на 100%. Це свідчить, що звітування на сторінці МОЗ не оновлюється.

Обіцянці надано статус «не виконано».
