Обіцянка політика

  • Міністр молоді та спорту України

Бідний пообіцяв, що до літа 2026 року на Київщині буде побудовано 5 об'єктів спортивної інфраструктури

9 квітня 2026 року міністр молоді та спорту України Матвій Бідний на пресконференції «Майбутнє українського спорту» пообіцяв, що до літа 2026 року на Київщині буде побудовано 5 об'єктів спортивної інфраструктури. «Тому найперше маємо розвивати базові, прості інфраструктурні обʼєкти в регіонах, щоб наші діти, ветерани, всі громадяни мали безперешкодний, інклюзивний доступ до занять спортом. До літа цього року на Київщині буде побудовано 5 обʼєктів, де наша молодь, наші ветерани зможуть займатися на відкритих майданчиках», – заявив міністр.
Не виконано
Сказано 9 квітня 2026 р.

Джерело

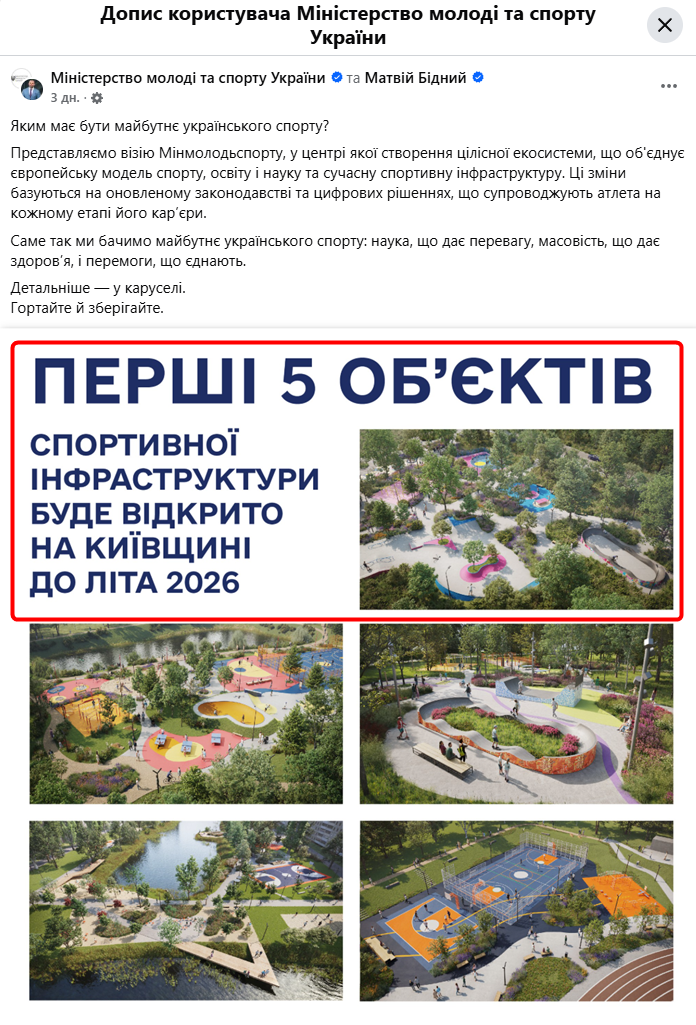

  • https://www.facebook.com/photo.php?fbid=1257500899885533&set=a.229850185983948&type=3&rdid=62KXTAFaC8lX8Zzt&share_url=https%3A%2F%2Fwww.facebook.com%2Fshare%2F1BDHKxRXhF%2F#

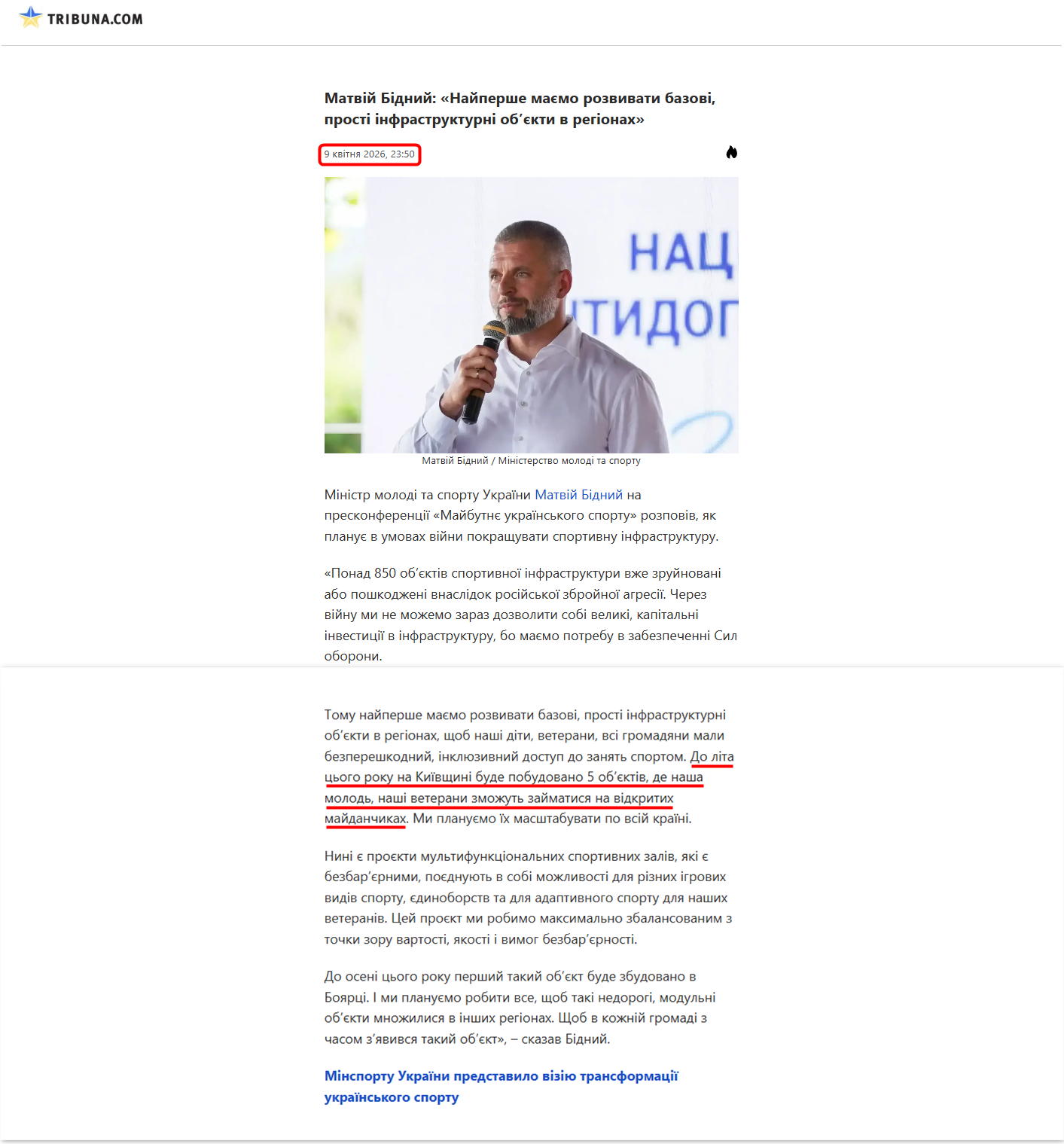

  • https://ua.tribuna.com/uk/amp/others/1000000334236-matviy-bidnyy-naypershe-mayemo-rozvyvaty-bazovi-prosti-i/
  • Відповідь від Управління молоді та спорту КОВА
  • Відповідь від Управліня молоді та спорту КОВА

Результат

У відкритих джерелах відсутня будь-яка інформація щодо стану реалізації або завершення будівництва заявлених міністром обʼєктів спортивної інфраструктури.

Ми надіслали запит на отримання доступу до публічної інформації. Згідно з інформацією, наданою нам Управлінням молоді та спорту Київської обласної державної адміністрації, станом на 31 липня 2026 року всі 5 обʼєктів перебувають на етапі будівництва.

– обʼєкт у м. Боярка: роботи продовжуються, проводиться

коригування проєктної документації;

– обʼєкт у с-щі Макарів: роботи продовжуються, необхідне додаткове фінансування у сумі 1 959 872,93 грн, строк виконання робіт подовжено до 31 грудня 2027 року;

– обʼєкт у с-щі Бородянка: ступінь готовності першої черги об’єкта

становить 70%. Роботи перебувають на завершальному етапі;

– обʼєкт у с-щі Кожанка: ступінь готовності становить 60%;

– обʼєкт у м. Вишневе: ступінь готовності так само становить 60%. Планове відкриття об’єкта – вересень 2026 року.

Враховуючи відсутність готових обʼєктів, а також абсолютне недотримання строку виконання зобовʼязання, обіцянці присвоєно статус «Не виконано».
